海底电缆:AI 经济的隐形动脉,韧性藏在修复时延里
云、模型与跨境结算都依赖海面之下的数据通道。2026 年通过的强化版东盟海缆指南与新加坡主持的工作组,把连接韧性从工程问题推成区域治理问题,而真正的胜负手是修复许可要等几天。

当算力竞赛的瓶颈沉到海底
东南亚关于 AI 的讨论几乎都停在地面之上:又一座超大规模数据中心动工,又一批加速卡到港,又一个大模型宣布区域落地。可支撑这一切运转的通道,其实沉在海面之下。全球国际数据流量约有九成经由海底光缆传输,新加坡的国际电信流量对海缆的依赖更接近百分之九十九。不妨把这些光缆看成一组隐形动脉:平日无人留意,一旦某一段被渔船锚具、洋流冲刷或海底地震割断,整片区域的云服务访问、模型调用和跨境结算会在数小时内出现可感知的延迟与降速。 2023 年 2 月的越南是一次摆在公众面前的演示。农历新年前后,连接该国的五条海缆先后出现部分或全部损坏,对外数据吞吐一度损失约四分之三;到 2024 年,五条之中又有三条再度中断。越南的带宽规划并不算薄弱,症结在于一段海缆被割断之后,把它重新接通究竟需要多少天。对一个想承接区域 AI 算力的经济体而言,决定韧性的第一个变量,往往是一纸修复许可在跨境审批队列里躺了多久——这个数字很少出现在算力发布会的幻灯片上,却直接决定了服务能不能稳定运转。而东南亚的赌注并不小:区域数字经济规模被普遍预期将超过三千亿美元,云、支付、模型访问全部压在这几十条海缆之上,任何一次较长时间的断流都会同时打到多个下游行业。
修复为什么拖到数周:跨境许可的机制
一条海缆被割断并不罕见,真正拖住整个系统的是重新接通它所需要的时间,这也是把海缆从工程问题推向治理问题的关键转折。一条区域海缆往往横跨多国水域:按 1982 年《联合国海洋法公约》(UNCLOS),沿海国在 12 海里领海、200 海里专属经济区以及大陆架上拥有不同的管辖权与许可要求。修复船要下水作业,可能需要同时满足数个司法辖区彼此不一致的规定,任何一环卡住,接通就继续拖延。 数字能说明代价。据卡内基国际和平基金会的梳理,2023 年东南亚海缆的平均修复时间约为 40 天,虽已从 2022 年的约 80 天有所改善,但单次故障的修复成本仍高达一百万至三百万美元。2024 年 4 月,SEA-ME-WE 5 海缆在印尼水域受损,雅加达的船舶国籍(cabotage)政策把本可约三天完成的修复拖成了数周。把线缆割断的是自然力与人为意外,让它迟迟无法恢复的却是审批流程与船舶准入规则。自然风险同样集中:在越过大陆架的深水段,地质灾害至少占到断缆原因的三分之一,2006 年 12 月台湾附近地震一度在吕宋海峡造成八条海缆、超过二十处断点。地缘因素还在叠加:Apricot 与 Echo 等新缆为规避南海争议海域,被改道绕经印尼,代价是更长的缆线与更复杂的浅水施工。冗余不足会把单点故障放大成系统性事件——越南在主力海缆全断时,只能退回经中国的陆地线路兜底,这种脆弱的备援本身就是风险。对下游的云与模型服务来说,修复延迟才是这套系统里真正会被传导放大的慢变量。
强化版指南把治理对准了「许可延迟」

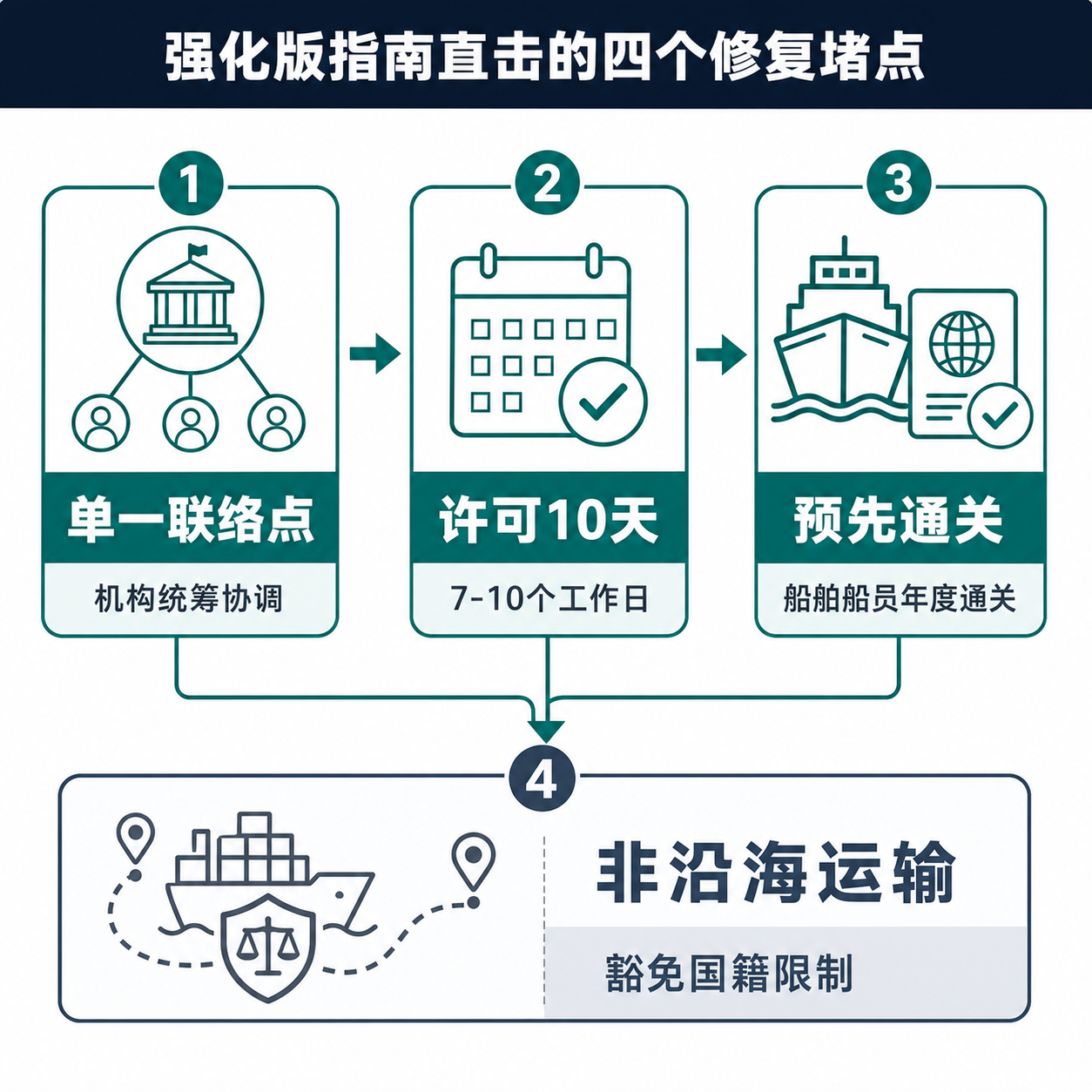

2026 年 1 月 16 日在越南通过的《强化版东盟海缆韧性与修复指南》,正是冲着这个慢变量而来。它把治理焦点直接对准许可延迟:建议成员国指定单一政府机构统筹协调各部门,尽可能在七到十个工作日内签发修复所需的许可;为修复船与船员提供年度预先通关;明确进口关税与清关要求;并建议不把海缆修复界定为沿海运输(cabotage),从而豁免相关的国籍与船员限制。这些条款几乎逐条对应过去让修复拖延数周的堵点,等于把「怎样把修复做得更快」写成了一份区域操作手册;其最佳实践参照了国际海缆保护委员会(ICPC)与 GDIP 的政府良好实践,并对接《东盟数字总体规划 2025》中简化海缆修复许可与准入的行动项。 指南延续的是 2019 年首版框架,其背景是东盟互联网带宽使用量已增长约 236% 且仍在上行——需求在涨,修复能力却没有同步跟上。但要看清它的边界:这份文件明确是非约束性的,只提供最佳实践与协调机制,不设强制指标,也不为逾期设罚则。它降低的是各国「应该怎么做」的信息成本与协调摩擦,真正能否把 40 天压到 10 天,取决于每个成员国内部的政治意愿与执行能力。指南写下了目标时限,却把落地的责任留在了每一国自己的审批桌面上。

新加坡的真正筹码是修复的协调枢纽
在这张区域网络里,新加坡的位置值得单独看。目前约有 28 条海缆在新加坡登陆,另有约 13 条在建或规划;其《数字连接蓝图》提出,要在 2023 年起的十年内、即到 2033 年前后把登陆缆数翻倍,预计需要约 74 亿美元投资,且以私营部门为主。登陆缆的数量只是表层筹码;真正让新加坡区别于一个普通登陆点的,是它正在成为区域修复能力的协调枢纽。吉宝在 2025 年 3 月收购 Global Marine Group,掌握一支六艘修复船的船队;ASEAN Cableship 在本地注册运营专用敷缆船;IMDA 则主持着东盟海缆工作组。新缆也在密集投产,Bifrost、Echo、Nongsa-Changi、SEA-H2X 与 SJC2 预计到 2025 年底陆续投运;但许可政治的阴影同样落在这里——SJC2 曾因北京对香港水域的许可顾虑而延宕逾一年,提醒人们冗余路径的价值往往在别处受阻时才显现。 这个枢纽角色在 2026 年 6 月 23 至 24 日进一步具体化——IMDA 与澳大利亚的 Cable Connectivity and Resilience Centre(CCRC)联合举办东盟海缆保护与修复最佳实践工作坊,把指南从文本推向操作层面。对新加坡而言,能在一次区域性中断中快速调度修复船、协调多国许可、并提供绕经不同海域的冗余路径,才是它能向 AI 产业兑现的稀缺能力。把韧性「从设计之初就一并建进去」,也正在成为投资方与保险方评估海缆项目时越来越看重的一项;NEC、Prysmian 等主要供应商已在扩大维护伙伴关系、把修复就绪度前置到新项目里,说明这门生意的评估标准正在从单纯的容量转向可修复性。
| 风险 / 延迟驱动 | 对下游云与模型服务的传导 | 已有治理对策 | 落地状态与需追踪的观察信号 |
|---|---|---|---|
| 跨境许可分散:一条区域海缆横跨领海、专属经济区与大陆架,按 UNCLOS 需同时满足数个辖区规定 | 修复船下水作业受阻,单次接通拖到数周;2023 年东南亚平均修复约 40 天 | 强化版指南:指定单一政府联络机构、目标 7 到 10 个工作日签发修复许可 | 指南为非约束性、无强制指标与罚则;观察各国是否把 7–10 日目标写进本国程序 |
| 船舶准入限制:cabotage(沿海运输)国籍与船员规则挡住外籍修复船 | 印尼水域 SEA-ME-WE 5 案例,本可约 3 天完成的修复被拖成数周 | 指南建议不把海缆修复界定为 cabotage,并为修复船提供年度预先通关与明确清关要求 | 取决于各成员国是否真正立法豁免;下一次断缆后审批是否仍以数周计是关键证伪信号 |
| 冗余不足:主力路径缺少不共海域的第二、第三条通道 | 越南五缆受损时对外吞吐一度损失约四分之三,只能退回经中国陆地线路兜底 | 新加坡约 28 条登陆缆、约 13 条在建规划,并提供绕经不同海域的路径 | 《数字连接蓝图》计划 2033 年前登陆缆翻倍(约 74 亿美元);SJC2 曾因香港水域许可延宕逾一年 |
| 修复运力与成本:区域可随时调度的修复船有限 | 断缆平均修复约 40 天,单次成本高达一百万至三百万美元 | 吉宝 2025 年收购 Global Marine Group 掌握六艘修复船队;ASEAN Cableship 本地注册专用敷缆船;IMDA 主持东盟海缆工作组 | 船队与 2026 年 6 月 IMDA×CCRC 工作坊已落地;观察修复调度是否真能压缩到工作坊承诺的时限 |
| 深水地质灾害:越过大陆架的深水段,地灾至少占断缆原因约三分之一 | 2006 年 12 月台湾附近地震一度在吕宋海峡造成八条海缆、逾二十处断点 | 多海域冗余路径与卫星链路备援 | 卫星兜底能否提供有意义的带宽仍待验证;深水段修复窗口短期内难以速成 |
评估区域 AI 连接的韧性,看的不是登陆缆总数,而是每一类修复延迟风险是否已有可落地的治理对策与冗余顶上。
韧性的计量单位:修复时延与冗余
把这些线索收拢,会得到一个对区域 AI 韧性并不舒服、却更贴近实情的计量方式:一条隐形动脉是否可靠,几乎完全取决于它被割断之后重新接通要花多少天,以及主力路径之外还有几条互不重叠的冗余通道与卫星链路能够顶上。带宽和登陆缆数可以在工期内堆出来,一条断缆的修复窗口却由许可制度、船舶准入和海事规则共同决定,短期内难以速成。于是评估一个区域连接布局的韧性时,可操作的问题变得很具体:本国签发修复许可的中位天数是多少、有没有单一联络点、区域内可随时调度的修复船有几艘、主力路径之外是否真有第二、第三条不共用同一海域的通道,以及卫星链路能否在主力海缆中断时提供有意义的兜底带宽。这些问题的答案,直接写着一片区域在下一次断缆时会停摆几小时还是几天。 接下来值得追踪的触发条件很具体:在东盟工作组推动下,成员国是否真的把修复许可流程改革落地、把七到十个工作日的目标写进本国程序,并同步建设冗余路径与卫星备援。而反向的证伪信号同样清晰——如果指南被隆重通过,下一次海缆中断后的审批速度却依然如故、修复仍以数周计,那么这套治理就停留在了纸面上,指南带来的只是措辞而非结果。对想在东南亚扎根的 AI 业务来说,区域连接的真正胜负手,就落在那几天看不见的修复时延,以及一条主力海缆之外还有没有第二条、第三条不共海域的路可走上。
衡量区域 AI 韧性的单位是「修复要花多少天」:2023 年平均约 40 天已较 2022 年约 80 天改善,指南提出的 7 到 10 个工作日仍是目标而非实测值,能否兑现取决于各国审批落地。
资料来源
6 个公开来源,按文章核验用途列出。
- 政府资料Enhanced ASEAN Guidelines for Strengthening Resilience and Repair of Submarine Cables
- 学术资料Subsea Communication Cables in Southeast Asia: A Comprehensive Approach Is Needed
- 权威机构The Strategic Future of Subsea Cables: Singapore Case Study
- 公开报道Australia and Singapore Deepen ASEAN Partnership on Submarine Cable Resilience Through Regional Workshop
- 行业资料ASEAN Moves to Speed Submarine Cable Repairs
- 行业资料From Afterthought to Asset: ASEAN Reassesses Subsea Cables
